电力抢修,激战36小时

2016-07-26 11:15  来源:铜仁日报

  “高空作业注意安全。”“把电线拉紧不松手。”拆旧线、架新线、清理垃圾、检查受损电杆……7月22日,在江口县德旺乡德旺村河坝和桐子坳两个抢修点上,电力抢修队顶着酷暑或清理现场,或拆损毁电线,整个施工现场一派繁忙。

  “7.20”洪灾造成435基电杆倒塌,51公里线路损毁,电力设施受灾惨重。灾情发生后,为保障受灾群众正常供电,暴雨停后,7月20日凌晨5点,江口县供电局组织电力抢险队进入太平、闵孝、双江进行抢修,7月21日,太平、闵孝、双江已经恢复通电。

  7月21日晚,县供电局召开紧急会议安排部署德旺灾区电力抢修工作。7月22日,县供电局迅速组织抢险车辆20余台、160人电力抢险队前往德旺重灾区桐子坳、河坝、岩门、交界村、牛家坳5个受灾点进行抢修。

  在德旺村河坝抢修点上,抢险队一边清理电杆周围的垃圾,一边检查电杆受损情况。贵州送变电工程公司项目经理陈玉海介绍,德旺乡35千伏线路全部瘫痪,供乡镇、村的10千伏线路损毁,恢复的线路多,目前采取一条线分段恢复。

  为保障该乡杨柳、岩门、交界村3个安置点供电,县供电局紧急调运8台发电机到安置点供电,在德旺集镇投放一台500千瓦的发电车,保障受灾群众的临时供电。

  同时,通过积极协调,县供电局还从石阡调配4台发电机,运到德旺灾区。

  县供电局局长陈继华表示,目前,抢险队正全力恢复集镇和主干线路通电,力争在3日之内让集镇和安置点正常供电。

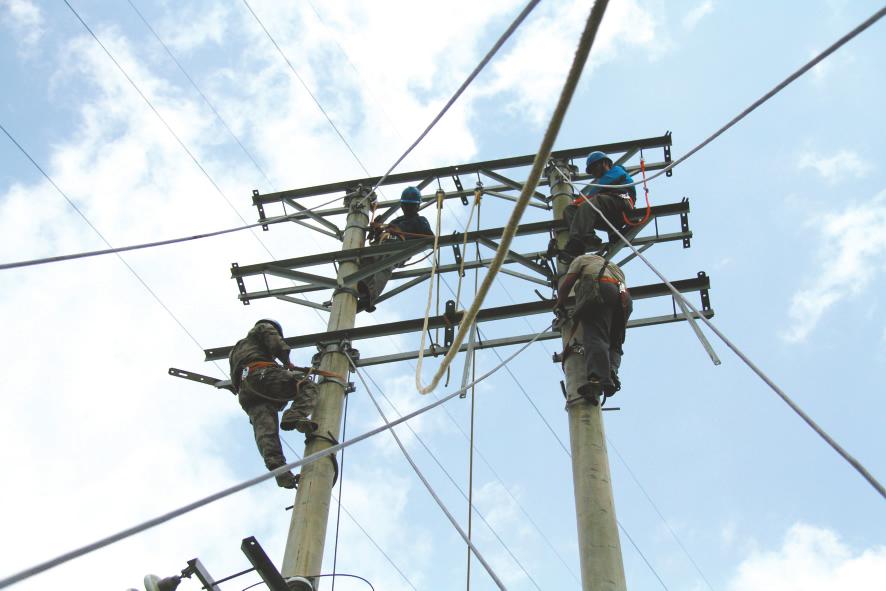

  电力抢险队正在测线路。

作者:甘文武 编辑:吴静秋
