从江航电枢纽首台机组发电 工程概算投资10.4亿元

2015-10-29 06:59  来源:多彩贵州网——贵州商报

从江航电枢纽首台机组发电

是都柳江干流梯级规划中的第10级,工程概算投资10.4亿元

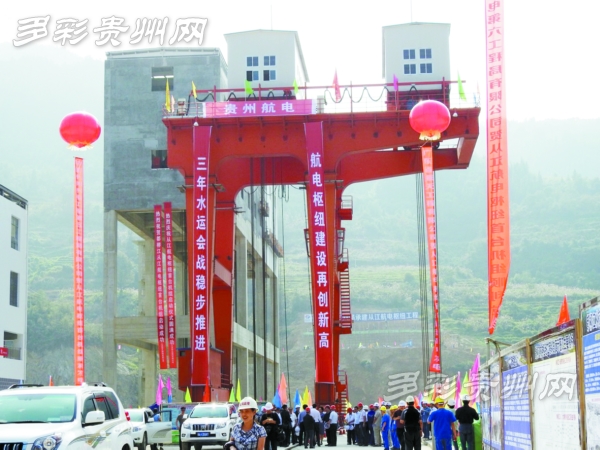

  多彩贵州网讯 昨日下午,都柳江从江航电枢纽首台机组发电启动,该机组的发电,标志着我省首台航电机组的启动,同时标志着我省航运建设取得阶段性成果,这是我省航电枢纽建设上零的突破,具有里程碑的意义。

  据了解,都柳江从江航电枢纽工程由贵州省航电开发投资公司建设,工程自2012年12月8日开工建设。

  该枢纽工程为都柳江干流梯级规划中的第10级。工程设计通航船舶吨级为500t,航道等级为Ⅴ级,电站装机容量45MW,库区正常蓄水位193m,死水位192m,总库容5476×104m3,工程等级为Ⅲ等,工程规模为中型,通航船闸等级为四级,航道等级为五级。工程概算投资为104402.56万元,建设总工期48个月,其中首台机组发电工期为32个月,船闸通航工期为48个月。

  都柳江从江航电枢纽工程2015年工作任务已全部按照计划目标完成,实际进度与年度工作计划吻合,移民安置阶段验收,二期工程围堰截流及一期工程下闸蓄水阶段验收已通过,首台发电机组将按照计划目标启动,以后都柳江航电枢纽项目将进入管理建设一体的阶段。

  都柳江实行的是以航为主,航电结合的航电一体化的开发模式,都柳江有10级航道,从江航电枢纽工程是其中的一级,随着航道进一步的发展建设,以后从都柳江,从江县360公里到达柳州,清水江从锦屏县出发,667公里可到达湖南长沙,860公里可抵达长江,为我省打通连接珠江三角洲、长江三角洲奠定基础。
