毕节市2017年1-2月重大工程和重点项目建设情况通报
2017年毕节市重大工程和重点项目787个,总投资5268.39亿元,年度投资目标1210.31亿元。其中:省重点项目248个,总投资3078.42亿元,年度投资目标559.29亿元。现将1-2月份推进情况通报如下:
一、项目推进情况
据调度,截至2月底,全市787个重大工程和重点项目到位资金406.83亿元,其中政府投资69.13亿元,企业自筹176.42亿元,银行贷款161.28亿元,完成投资154.19亿元,为年度投资目标的12.74%,占一季度“开门红”目标的64.3%。其中:收尾项目84个,完成投资19.41亿元,续建项目271个,完成投资82.22亿元;新建项目337个,实际开工112个(其中8个预备项目提前开工),开工率为33.23%,完成投资50.25亿元;预备项目95个,完成投资2.31亿元。
其中248个省重点项目到位资金168.87亿元,完成投资79.69亿元,为年度投资目标的14.25%,占一季度“开门红”目标的64%。其中:收尾项目28个,完成投资11.63亿元;续建项目129个,完成投资47.08亿元;新建项目75个,已开工42个,开工率为56%,完成投资20.48亿元;预备项目16个,完成投资0.5亿元。
二、形势分析
从分县区投资完成情况来看:全市787个重点项目建设稳步推进,完成较好的是百管委、金海湖新区和市直项目,已完成年度目标任务的17%以上,黔西、金沙、赫章完成投资相对较缓。从新建项目开工情况来看:威宁、纳雍、金沙开工情况较好,织金新建项目较多,但目前实质性开工较少(具体情况见表一、表二)
从分行业投资完成情况来看:一产、二产、三产项目分别完成年度投资目标的15.38%、14.7%、12.08%,制造业项目作为产业发展类龙头,对固定资产投资贡献率较大,已完成完成年度投资目标的18.01%,农林牧渔项目紧跟其后,已完成年度投资目标的15.38%,其余类别项目扎实推进。(具体情况见表三)
从三长三短项目投资完成情况来看:全市787个重点项目中,三块长板三块短板项目共645个,总投资3705.79亿元,年度投资目标984.24亿元,目前完成投资125.32亿元,占年度投资目标的12.73%。其中“大旅游、大生态、大数据”等192个三长项目完成投资30.73亿元,占年度投资目标的14.38%;“基础设施、教育医疗事业、脱贫攻坚”等453个三短项目完成投资94.39亿元,占年度投资目标的12.25%。
(具体情况见表四)
三、存在问题
从总体来看,全市重点项目建设开局较好,新建项目基本按计划开工建设,部分预备项目提前开工,形成新的经济增长点,为全年固定资产投资提供了有力支撑,为一季度“开门红”奠定了坚实基础,但同时也存在着一些问题。
一是部分企业自筹资金类项目由于受天气凝冻、传统节日放假、资金短缺、复工较晚等因素影响,完成投资目标占比较低;
二是部分项目因项目资金短缺或贷款存在困难导致项目推进较慢,如:毕节芳香产业基地建设项目、纳雍县坪山水库等;
三是部分项目因环评、国土、可研、施工许可等前期手续办理存在困难导致项目未能及时开工建设,如:金沙县油沙河水库、金沙县城乡生活垃圾收运系统等;
四是个别项目存在特许经营权配置及项目计划下达较慢的问题,如:织金县垃圾焚烧发电项目、威宁县2017年通村油(水泥)路项目。
四、工作建议
在今年的工作中,各县区、市直各有关责任部门要认真贯彻落实全省经济工作会议及全省发改工作会议精神,在市委、市政府的坚强领导下,按照政府工作报告及全市发改工作会的工作部署和要求,强化工作举措,千方百计克服困难,深入分析存在的困难和问题,采取相应的对策措施,紧紧围绕推动重大项目建设,着力在扩大有效投资上有新作为。
一是抓实责任分解,全力落实目标新任务。继续坚持落实好“一个项目、一名领导、一套班子、一个方案、一抓到底”的“五个一”机制,要认真按照市下达的年度目标,将各项任务分解落实到各部门,明确责任人,要对各季度完成投资及新开工项目情况做到心中有数。
二是抓牢集中开工,全力增加投资新动力。要统筹抓好2017年第二批次项目集中开工,加快项目谋划筛选,加快推进项目前期工作,力争开工项目个数、投资总量较第一批有一定增长。同时,积极深入项目建设一线,加强项目服务力度,增强为企业服务意识,督促新开工项目及时入统,力争集中开工项目早建成、早投产、早见效,通过抓项目集中开工,扩大投资总量,增加投资新动力。
三是抓好项目观摩,全力推进项目建设进度。进一步精心筛选观摩项目,以全省项目建设现场观摩会为契机,全面推进重大项目建设进度,要对已经列入年度计划的拟观摩项目进行精心打造,倒排工期,确保项目拿得出、看得上、能出彩,以项目观摩展示我市项目建设的新成果,以项目观摩推进全市重大项目建设。
四是强化督查调度,全力提高建设新速度。继续坚持好“三级两长”旬调度制度,按时认真报送有关项目建设信息。要按照我市“1+5工作调度制度”有关工作要求,及时掌握入统项目情况,按月梳理提出一批推进情况不理想的重大项目,分析汇总项目建设中存在的问题及需市级层面帮助解决事项,报市政府召开专题会议研究。
五是加快项目录入,全力运用管理新手段。要以现有的项目云平台建设硬件为载体,不断完善软件方面建设。要督促各有关填报单位加快首批应录入项目尤其是2017年省市重点项目的录入进度,确保3月底前所有项目录入完毕。

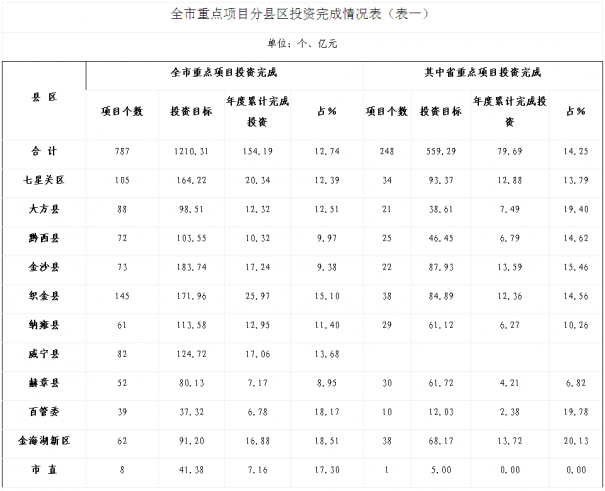

附件:1.全市重点项目分县区投资完成情况表(表一)

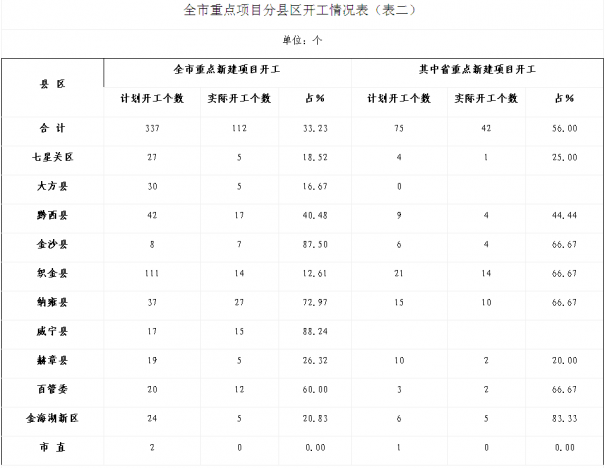

2.全市重点项目分县区开工情况表(表二)

3.全市重点项目分行业投资完成情况表(表三)

4.全市重点项目中三长三短项目投资完成情况表(表四)

(来源:毕节试验区网)
